核融合発電はいつ実現する? 「2030年代」の目標と商用化の違い
日本が目指す2030年代の発電実証は、商用運転開始の確約ではありません。実験・発電実証・商用化の違いと、企業が計画を読む際の確認点を、内閣府と米国DOEの原典から解説します。

核融合発電がいつ実現するかを考えるには、まず「何を実現と呼ぶか」を分ける必要がある。日本の政府方針は、できるだけ早期の2030年代の発電実証を目指す。その後に、長期運転や保守などを含む商用化前発電実証を位置付けている。2030年代という数字を、そのまま家庭へ安定して電気を届ける商用運転の開始年と読むことはできない。
目標年は達成済みの実績ではない。装置の試験、発電システムとしての成立性、継続的な電力供給事業を分けると、発表のどこまでが進み、何が残っているかが見えてくる。
ニュースの「成功」は、どの段階の成功か
計画を比べるときは、年号の前に到達点を確かめたい。次の三つは読み分けのための整理であり、すべての方式に同じ試験順序を求めるものではない。
- 部品・プラズマの実験:対象の機器や実験条件で、狙った性能を示したか。装置や発電所全体の成立まで示したとは限らない。
- 発電実証:その計画で定義した発電システムを、どの規模・条件で確かめるか。日本の政府目標の要件は、次節の公式方針で読む。
- 商用の電力供給:保守を挟みながら運転を続け、発電に要する電力や費用も含めて事業を成立させられるか。
「発電できた」と「継続して電気を売れる」は、同じ問いではない。発表が最初の一つに答えていても、残る二つの答えを補ってはいけない。
日本の方針は、二つの実証を分けた
内閣府の有識者会議は2026年4月8日、「フュージョンエネルギーの社会実装に向けた取組の在り方」を決定した。そこでは、2030年代の発電実証と、その先の商用化前発電実証を区別している。内閣府の本文
前者では、市場性が見込まれる発電システムの技術的成立性を示し、商用化に必要な技術の基本的知見を得る。後者では、連続運転、耐久性、保守、燃料の取扱い、廃棄物処理などを含め、システム全体として事業が成立し得ることを技術的に示す。この区別から、発電を一度示すことと、継続的な電力供給事業になることの距離が見える。
一つの記録で、全工程は埋まらない
磁石の強磁場試験は磁石の成果であり、プラズマの記録は閉じ込めや加熱の成果だ。どちらも重要だが、燃料供給、熱回収、部品交換の成立性を自動的に証明するものではない。同様に、建物完成、装置組立、試運転、核融合運転は異なる段階にある。
公開資料を読む際には、達成した節目と次に残る節目を一対で書き出すとよい。「何ができたか」に加えて「どの条件ではまだ試していないか」を確認するだけで、期待と実績が混ざりにくくなる。

支援方針と予算確定も分ける
米国DOEは、Fusion Science & Technology Roadmapで技術上の不足と到達目標を整理し、2030年代の民間部門の拡大を支える公共インフラの整備を掲げている。一方、官民連携の今後の進展を条件とし、ロードマップ自体は特定の資金額を約束せず、将来の資金は議会の予算措置に左右されると明記している。DOEの説明
ただし、ロードマップに自社の技術分野が載ることと、自社が応募できる公募や契約が存在することは別だ。支援方針を実際の事業機会へ読み替えるには、制度ごとの予算資料、公募要領、採択結果や契約情報を確認する必要がある。
同じ「政府が推進」という表現でも、重点分野への位置付け、公募の開始、採択、契約では進み方が違う。政策の見出しだけで受注時期を見積もらず、次に出るべき具体的な文書を追いたい。
企業が使える五つの確認項目
- 成果は実測か、設計値か、開発目標か。
- 試験対象は部品、装置、プラント全体のどこか。
- 運転時間と試験条件は、想定用途に近いか。
- 次の段階に必要な施設、人材、資金は示されているか。
- 安全確保、立地、保守まで計画に含まれているか。
このリストは編集部の整理で、個別計画の優劣を一つの点数にするものではない。方式が異なれば、検証する順番も違う。内閣府の道筋も、原型炉計画と民間企業の取組から、実証、商用化へ進む複数の仕事を示している。道筋の概要

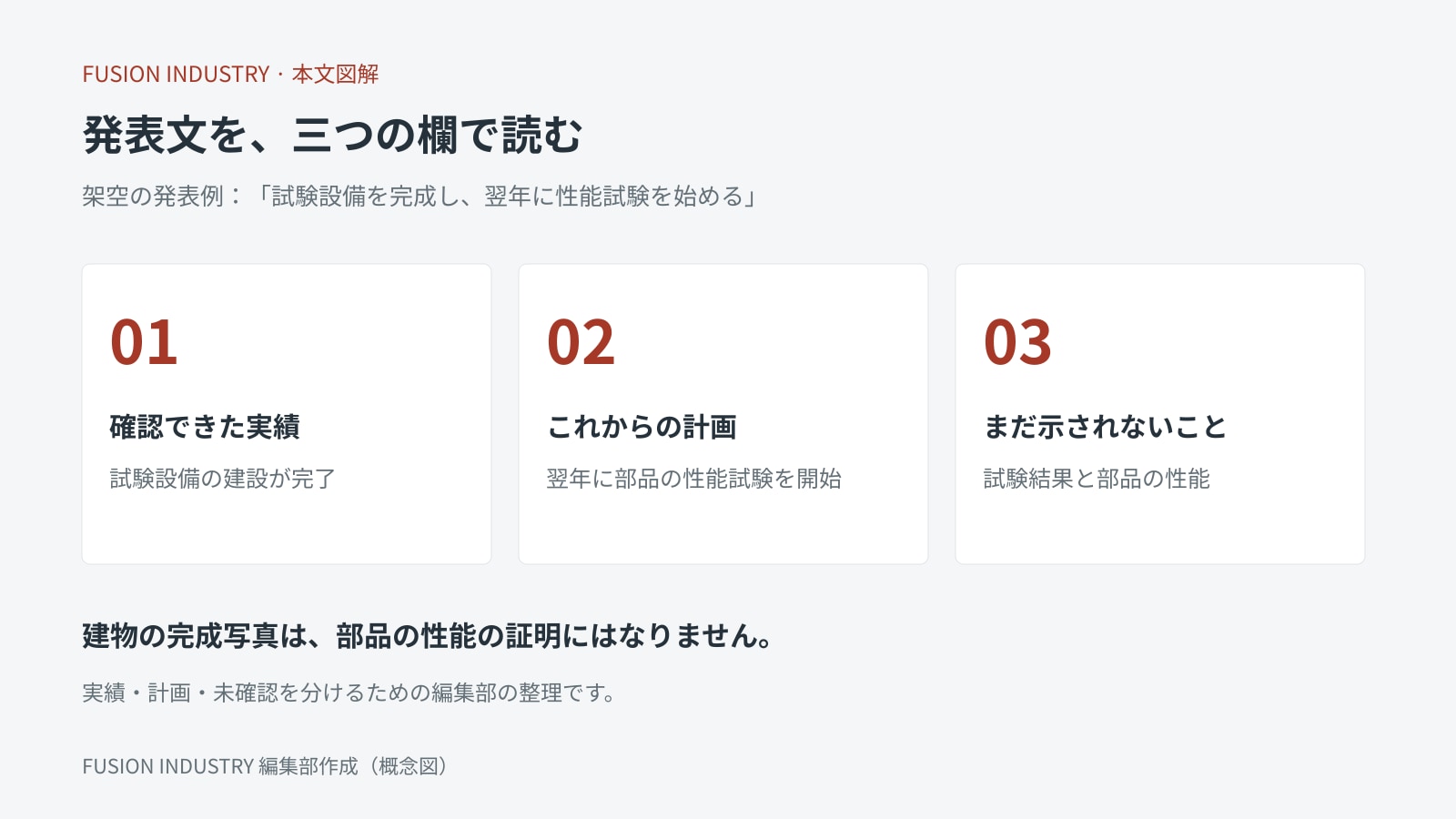

発表文を三つの欄に書き直してみる
仮に「試験設備の建設を終え、翌年に部品の性能試験を始める」という説明があったとする。これは読み方を示す架空の例だ。「確認できた実績」の欄には建設完了、「計画」の欄には試験開始、「まだ示されていないこと」の欄には試験結果が入る。建物の写真があるからといって、部品の性能まで実証されたことにはならない。
同様に「発電実証を目指す」という発表なら、発電機を含む計画なのか、熱を取り出す段階なのかを本文で確認する。目標の意味が資料に書かれていなければ、読者側で都合よく補わず、定義が不明だと残しておく。実績、計画、未確認を分けるだけでも、異なる企業や国の発表を比較する土台ができる。


商談の時期は、商用運転の年より手前にある
機器メーカーにとって重要な日付は、完成予定年だけではない。実験装置の仕様を検討する時期、試作を評価する時期、製造方法を決める時期にも仕事は生まれる可能性がある。顧客がまだ設計案を比較しているなら、量産価格の提示より、試験方法や供給可能な範囲を相談する方が適している場合もある。
これは特定案件の発注を予測する話ではなく、計画を自社の行動に変えるための考え方だ。問い合わせるなら「何年に商用化しますか」だけでなく、「次に判断する技術課題は何ですか」「その判断には、どんな試験結果が必要ですか」と聞く。参加したい工程の一つ前にある判断を把握できれば、準備すべき技術説明や評価用サンプルも具体的になる。

予定変更の意味も、内容で判断する
目標年の変更は重要な情報だが、その理由まで見なければ、技術の評価は難しい。試験で新しい課題が見つかったのか、機器の調達順序が変わったのか、計画の範囲を広げたのかで、読み取るべき点が違う。逆に、年号が変わらなくても、示される実証内容が変われば、同じ目標を維持しているとは限らない。更新前後の資料で、到達条件と根拠を比較する姿勢が必要だ。
自社の準備時期は、次の技術判断から逆算する
参入を検討する企業なら、一つの計画について「次の試験」「その試験に必要な物」「仕様を決める時期」「自社が示せる証拠」を並べてみよう。具体的な発注や公募がない段階では、売上として計上する前提を置かず、技術相談や評価用サンプルの準備と区別する。
発電所の完成予定が遠くても、試験設備や部品の仕事は先に始まり得る。反対に、近い目標年が書かれていても、自社向けの発注が決まったとは限らない。ロードマップを読む目的は、期待する年を選ぶことではなく、次の判断に必要な材料をそろえることだ。
次に追うのは、年号より検証結果
- 内閣府:社会実装に向けた取組の在り方(2026年4月8日)
- 内閣府:社会実装に向けたバックキャストに基づく道筋
- U.S. DOE:Fusion Energy・Roadmapの位置付けと予算に関する説明
- 内閣府:フュージョンエネルギー・イノベーション戦略の公式掲載ページ
情報基準日:2026-10-07
政策目標、予算、設備完成、性能実証、商用運転は異なる段階。工程表の年次だけでは到達点や事業化の確度は判断できない。
